    水路施工工艺

    独立管道 冷热分离

    1.冷热水管平行间距150mm
    2.内丝口(冷热口)左右水平出墙面2cm-2.5cm
    3.水管布好后用管卡固定间距≤600mm
    4.横平竖直
    5.开槽深度≥管径+10mm、开槽宽度≥管径+10mm
    6.线管交叉部位必须冷弯
    7.左热右冷
    8.上热下冷
    9.入厨卫先上墙再穿墙须上墙高于300mm,厨卫不走地上
    10.完工试压1MPa半小时压降≤0.05MPa

    我要看水路工地

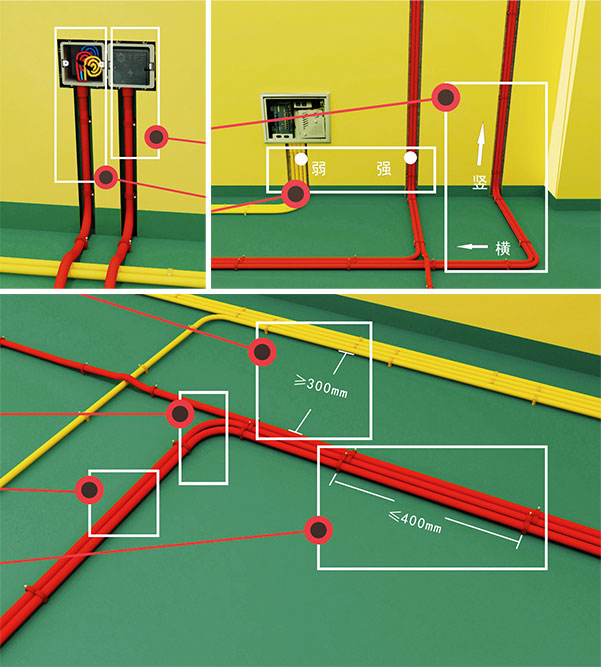

    电路施工

    电路施工工艺节点

    强弱分离 互不干扰

    1.开槽深度≥管径+10mm,开槽宽度≥管径+10mm
    2.横平竖直
    3.强弱电不同槽
    4.弱电从弱电箱统一出发所有弱电必须单管单线
    5.平行间距≥300mm
    6.线管转弯采用弯管器冷弯
    7.强电电路使用红色线管,管内: 红色线(相线)、蓝色线(零线)黄绿双色线(地线)
    8.管卡固定,间距≤400mm
    9.线收后,底盒用专用盖板保护
    10.盒内电线长度≥150mm, 盒内电线线头包扎,打卷入盒
    11.厨卫线管严禁走地

    我要看电路工地

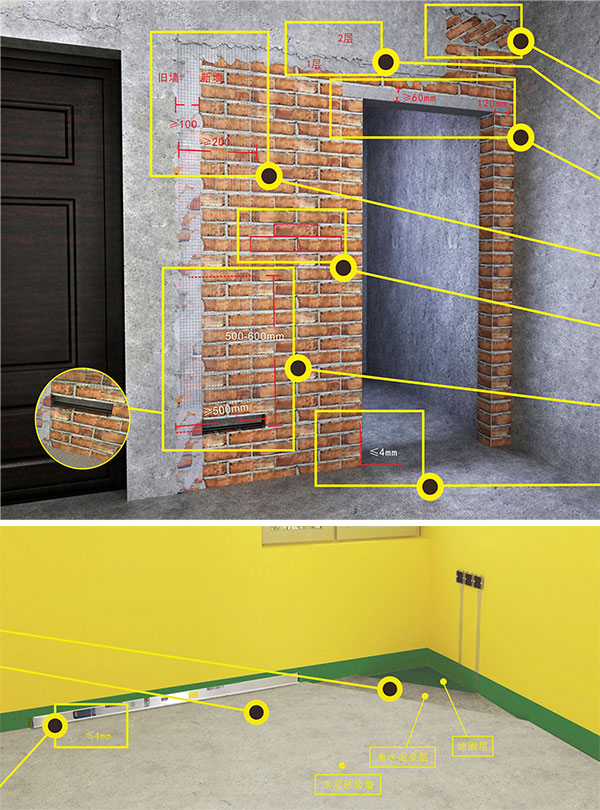

    泥工

    泥工

    栋梁之下 大有文章

    1.新砌墙体顶部须采用“蜈蚣脚”砌法
    2.抹灰层水泥砂浆比例1:3抹灰工程应分层进行
    3.门洞过粱采用现场浇制或预制过粱,厚度不得低于60mm,两边须嵌入120mm
    4.新旧墙体抹灰,应将旧墙体凿开不少于100mm后,挂不少于200mm钢丝网(新旧墙各搭接100mm)后批荡
    5.13墙体采用顺切法,即每皮砖伞部用顺砌筑而成,且上下皮间隙相互错开二分之一砖的长度
    6.砌墙前对新旧墙体结合处进行拉结筋处理,拉结筋直径不低于8mm,间距500mm-600mm,拉结筋长度不低于500mm。
    7.立面垂直度误差≤4mm,表面平整度误差≤4mm 阴阳角方正误差≤4mm
    8.墙砖铺贴后,水路、线路经过部位须粘贴专用管道警示线,警示线需准确覆盖水管、线管
    9.墙砖铺贴完工后需进行勾缝,勾缝需密实、平直
    10.结合砂浆宜采用1:2的水泥砂浆,砂浆厚度宜为6-10mm11.立面垂直度误差≤2mm,阴阳角方正误差≤2mm接缝直线度误差≤2mm,接缝高低差≤0.5mm表面平整度误差≤1.5mm

    我要看泥瓦工地

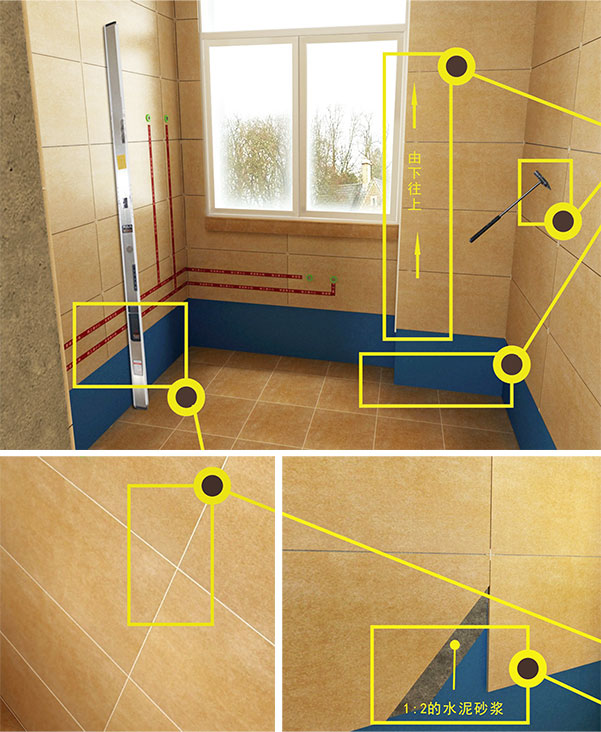

    墙面施工

    墙面施工工艺

    平整美观 阴阳角周正

    墙砖铺贴施工节点:
    1.厨卫铝扣板吊顶定位标识线。
    2.铺贴时按由下往上顺序逐层施工,从阳角处开始粘贴,先贴大面,后贴阴阳角、凹槽等难度较大的部位。
    3.空鼓数不超过总铺贴数的5%,单片空鼓面积不超过砖面积的20%。
    4.红色阳角保护套,保护高度1.2米。
    5.墙面铺贴时,阴阳角处应找方正,防止地面沿墙边出现宽窄不一。
    6.饰面砖上的空洞套割应尺寸正确,边缘整齐,方正,并应与电器口 盖交接严密,吻合。
    找平节点施工节点示意:
    1.找平前将所需找平房间湿水后用素水泥浆薄扫一层。
    2.一般性找平使用1:3的水泥砂浆。
    3.用2m直尺赶平后,用素水泥浆抹面,再收浆压光。
    4.面层找平与下一层应结合牢固,无空鼓、裂纹
    5.表面平整度误差≤4mm。
    包立管施工节点示意:
    1.包立管采用红砖砌筑。
    2.立管阴阳角方正误差≤4mm,立管垂直度误差≤4mm,立管平整度误差≤4mm。

    我要看墙面工地

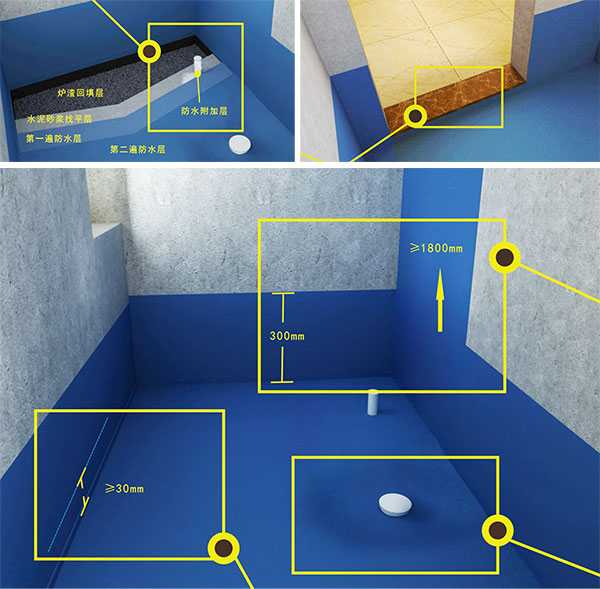

    防水施工

    防水施工工艺

    杜绝渗漏 安全保障

    防水施工节点示意:
    1.地漏,管道,卫生洁具根部,阴阳角等部位应先做防水附加层
    2.防水层应从地面延伸到墙面,高出地面300mm,
    淋浴墙面需整面墙做防水
    3.地面防水施工前,必须先铺贴好门槛石,
    预留蹲便器凹坑
    4.地面防水施工完毕待干后进行48小时蓄水
    试验蓄水深度不得低于30mm

    我要看防水工地

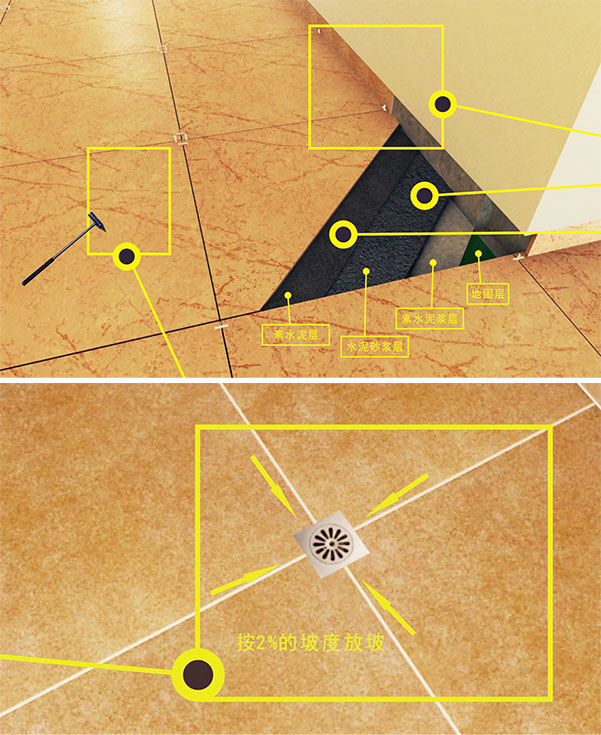

    地砖铺贴

    陶瓷地砖铺贴

    层层密实 井然有序

    陶瓷地砖铺贴施工节点示意:
    1.陶瓷地板边角应整齐、接缝平直、光滑、均匀,纵横交接处应无明显错台错
    位,填嵌应链接、密实。
    2.结合层砂浆应采用体积1:3的干硬性水泥砂浆,厚度宜高出实铺厚度3-4mm。
    3.铺贴前应在地砖背面抹上素水泥浆厚度5mm。
    4.空鼓数不超过总铺贴数的5%,单片空鼓面积不超过砖面积的20%。
    5.有地漏的厨房,卫生间地面铺贴,按2%的坡度标准进行铺贴。
    6.表面平整度误差≤2mm接缝直线度误差≤3mm接缝高低差≤0.5mm陶瓷地板
    与踢脚板的缝隙≤1mm

    我要看铺砖工地

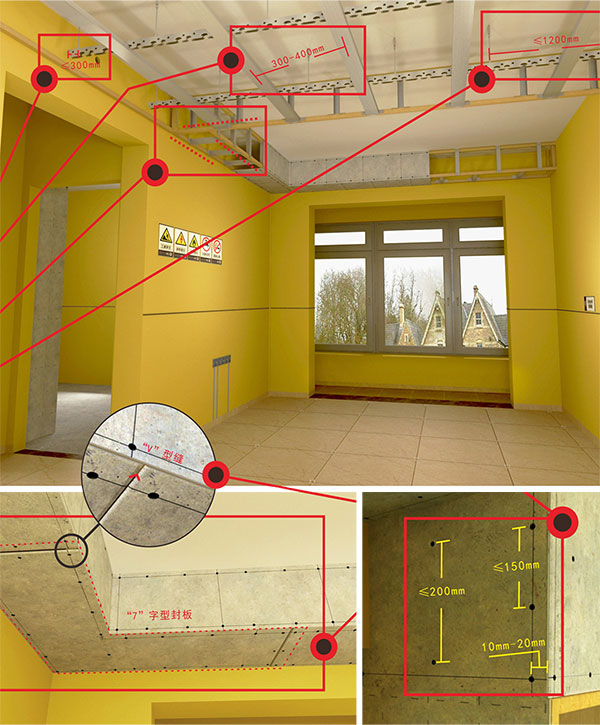

    吊顶施工

    轻钢龙骨吊顶
    施工节点示意

    安全稳固 尺寸精确

    1.吊杆应通直,距主龙骨端部距离不得超过300mm
    2.次龙骨应紧贴主龙骨安装,间距宜为300-400mm
    3.边龙骨使用木龙骨,应按设计要求弹线,固定在四周墙上
    4.主龙骨间距≤1200
    5.纸面石膏板须用沉头自攻螺丝固定自攻螺丝钉距≤200mm板周边钉距≤150
    mm螺钉与板边距离10-20mm
    6.纸面石膏板接口处,须做成“V”型缝
    7.吊顶所有的转角处,石膏板须采用“7”字型封板
    8.石膏板表面不得有翘曲、裂缝和缺损
    9.表面平整度误差≤3mm
    10.接缝高低差误差≤1mm
    11.水平度误差≤5mm

    我要看吊顶工地

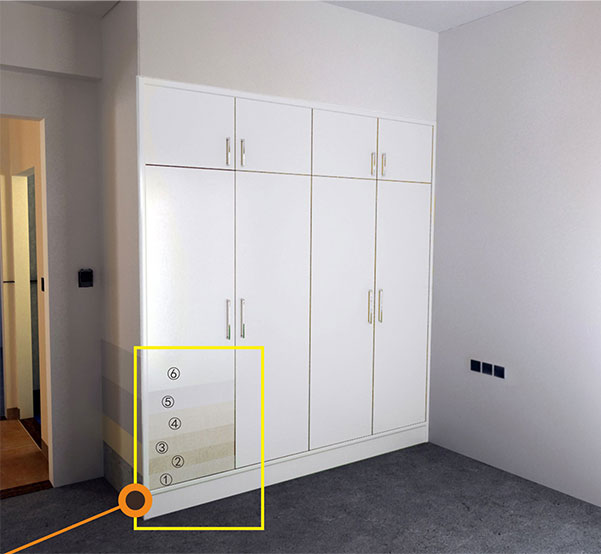

    柜体安装

    成品柜体
    安装摆放标准

    工整摆放 保护到位

    1.柜体安装区需将腻子刷入100mm
    2.衣柜区域(标识)对面为柜体组件摆放区域,组件需摆放整齐
    3.组件不得靠墙摆放,离墙间距≥300mm
    4.柜门安装需平整对缝高低差≤0.5mm直线度误差≤1mm门间缝隙≤2mm
    5.柜体垂直度误差≤1mm
    6.柜体拉手左右水平,上下垂直
    7.柜体组装完成需用保护膜进行柜体保护

    我要看橱柜工地

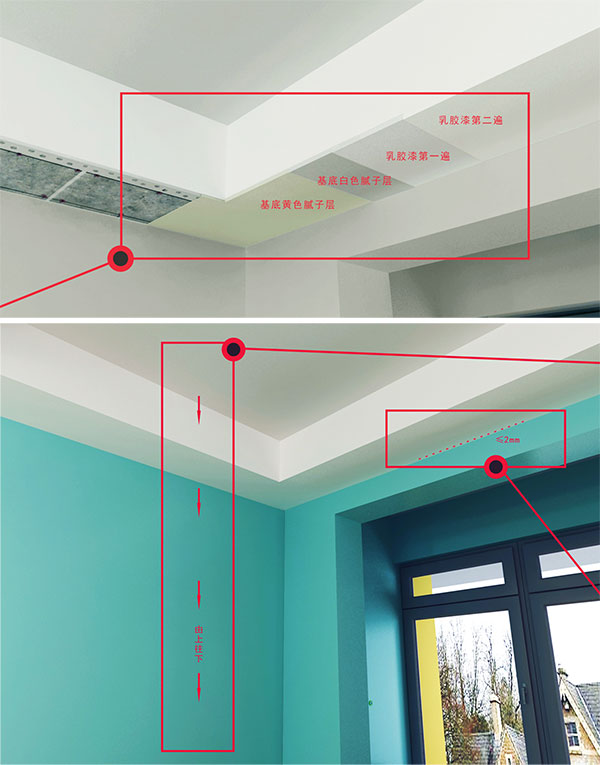

    墙漆施工

    墙漆施工节点示意

    光泽均匀 细致耐用

    1.石膏板V型缝须用防开裂腻子填平,面贴绷带处理
    2.石膏自攻螺丝须做防锈处理
    3.石膏板阴阳角须做角线处理
    4.墙,顶面阴阳角须做修正处理
    5.基层腻子应坚实、牢固、无粉化、起皮和裂缝
    6.基底腻子使用专用黄色腻子,基面腻子使用专用白色腻子
    7.乳胶漆施工前,墙面应打磨平整,清理干净墙、地面灰层保持清洁度
    8.乳胶漆施工应先刷顶棚、后由上而下的次序一次做完
    9.乳胶漆表面应颜色均匀、分色整齐、不漏刷、不透底
    10.乳胶漆表面不得有掉粉、起皮
    11.乳胶漆表面应无流坠、疙瘩、砂眼、刮纹
    12.乳胶漆表面应光泽均匀,光滑无挡手感
    13.装饰线、分色线直线度误差≤2mm
    14.立面垂直度误差≤3mm
    15.表面平整度误差≤3mm
    16.阴阳角方正误差≤3mm

    我要看墙漆工地

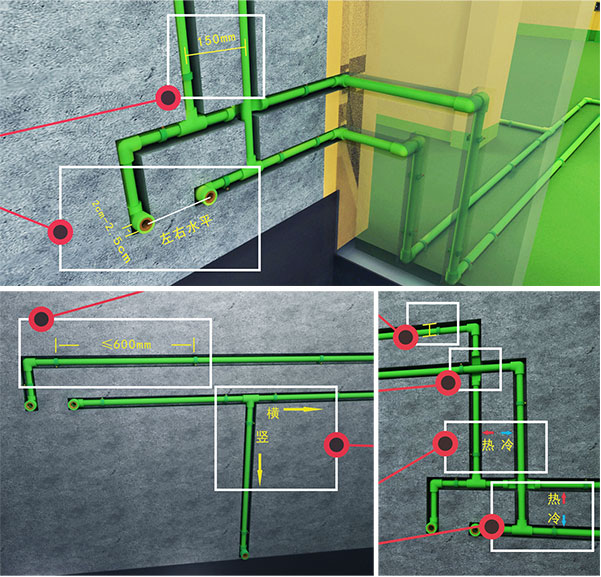

    隐形布线

    隐形布线及照明

    隐形布线 安全美观

    什么是隐形电缆?
    替代普通弱电电缆,可以在装修好的环境进行弱电布线4芯线,宽6.25mm,厚0.4mm,带3M压敏胶,沾粘安装,转弯方便,布线简单有白色、黑色、透明三种颜色,根据墙体颜色,具有一定隐形效果,防火、阻燃、防水适用报警、监控、门禁、音响、弱电、智能家居等弱电布线。
    产品特性:
    1.超薄、柔软、耐折、沾粘安装、隐形等特点;
    2.可在任何已装修环境下进行布线;
    3.适用于磁砖、地板、木板、涂料、大理石、防火板、壁纸、玻璃等墙体;
    4.黑色、白色隐形线防火阻燃等级达到国际VO级别(最高等级)注:透明线不阻燃;
    5.常规被动双鉴探测器工作电流40mA,12V供电55米压降1V;
    6.专用视频传输器视频信号及12v2a电源;
    7.压敏胶防潮、防湿、耐老化;
    8.粘贴安装比传统布线更省时、省料、省人工;
    9.适用防盗报警、视频监控、智能家居、门禁考勤、广播音响、弱电传输等;
    10.专用剥皮器使施工更简单;
    11.专用保险分接盒避免短路引发事故;
    12.线盘放线轴架可把线盘挂在工人腰上或夹到梯架上,一个人做两个人的活;
    13.专用自调心施胶压轮可以让电缆与墙体紧密接触。

    我要看布线工地
